高边坡预警怎么让爆闪灯真正拦得住车
2026-10-23 17:23:25
  • 0
  • 0
  • 0

山区高速的高边坡,一场连续降雨就可能把一处坡面从稳定推向失稳。真正棘手的地方,往往不在能不能测到,而在测到之后,路面上有没有人、有没有装置在***时间把车拦下来。监测系统在后台报出数据,路侧却仍然安静,这种落差就是本文要处理的问题。合睿达经营边坡在线监测业务,针对滑坡、崩塌等突发性地质灾害提供预警。围绕高边坡从监测到现场警示这条链路,下面按问题根源、可执行的搭建步骤、以及在哪些环节需要提前核对条件逐层展开。

一、预警为什么常常报得出、拦不住

监测与交通组织通常是两套并行的体系。监测侧关心位移速率、降雨量、裂缝开合的变化,交通侧关心车道是否管控、限速降到多少、信息板显示什么。两边如果只靠电话和人传话,一次突发预警从后台走到现场,时间就很难保证。

第二个来源是等级与动作没有绑定。系统设了阈值,却没有写清触发之后谁来做什么:哪一级只是加密观测,哪一级要现场声光警示并通知路段管理单位,哪一级要启动交通管控。等级与动作一旦脱钩,报警就只是一条消息,落不到路面上。

第三个来源在现场条件。高边坡的测点和警示装置多半位于没有市电、网络也不稳定的位置,靠太阳能和电池供电,靠无线方式回传。供电裕度、通信盲区、雷击和潮湿,都会让一套方案在纸面上成立、在实际现场失效。采购阶段不看这些条件,后期运维就容易变成持续补漏。

第四个来源是误报。边坡观测中的单点位移跳变,可能来自施工干扰、动物触碰或传感器漂移。误报积累到一定程度,值守人员会倾向于把报警当成噪声,真正危险的那一次反而被忽略。降低误报靠的是多参量联合判断加上现场核实机制,而不是把阈值一味调高。

二、从测点到警示,闭环大致分五步搭起来

***步是明确要观测哪些量。高边坡通常关注坡体表面位移、深部位移与倾斜、裂缝变化、降雨量,以及必要的视频画面。哪几项必须做,取决于边坡规模、岩土条件、防护形式和下方道路的等级,应由勘察与设计文件来判断,不宜一概而论。把要观测的量先定下来,后面的设备选型、供电和通信方案才有依据。合睿达在位移与倾斜监测方面列出的产品包括 ELT-15X 型斜坡倾斜仪、ELT-15D 型倾斜位移计和 HRA-007A 型测斜仪,这类产品面向的是坡体变形与倾斜的观测需求,具体布点位置和数量仍要按边坡条件确定。

第二步是确定采集与回传方式。传感器信号需要现场的采集模块汇总,再通过无线或有线方式回传到平台。合睿达的自动化采集设备中列有 MCU1/4/8/16 型差阻数据采集模块。选择通道数量时,宜把测点总数、预留点位和后期可能增加的项目一并算进去,避免装完就再没有余量。回传方式应结合现场信号覆盖情况选择,并明确断网期间的本地存储时长与恢复后的补传机制。

第三步是设定判断规则与分级。阈值一般来自勘察设计给出的控制值、监测方案中的阶段指标,以及历史观测数据的统计特征,不是凭经验拍出来的。相对稳妥的做法,是把位移量、位移速率、降雨量等指标联合使用,并区分观察、预警、报警等不同等级,每一级对应明确动作。要提前问清三件事:初始阈值由谁设定,运行期能否调整,调整过程是否留痕。这三件事决定了预警在事后能不能被复盘。

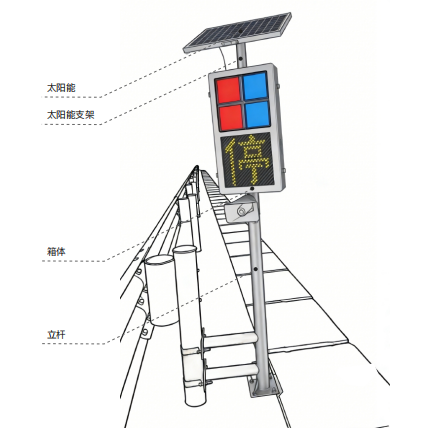

第四步是把警示落到路面上。这是整条链路中**容易被简化的一环。现场警示可能采用可变信息板、声光警示装置、爆闪警示装置等方式,具体选哪一类,与路段限速、视距条件、弯道半径和交通量有关。需要重点确认联动的触发路径:是平台判定后下发指令,还是现场控制器在本地直接触发;通信中断时装置还能不能独立动作。断网状态下的降级策略,往往比联网时的功能更值得在验收阶段实测。

第五步是运行与验证。链路建成之后,需要定期做一次通电检查和一次联动演练,确认从触发到现场装置动作的用时,以及信息是否同步到了对应的管理单位。演练记录同时可以作为后续调整阈值的依据。

三、这条链路里,合睿达可以承接的环节

合睿达经营边坡在线监测业务,针对滑坡、崩塌等突发性地质灾害提供预警。落到具体产品,其位移与倾斜监测设备包括 ELT-15X 型斜坡倾斜仪、ELT-15D 型倾斜位移计、HRA-007A 型测斜仪,自动化采集设备包括 MCU1/4/8/16 型差阻数据采集模块,其智慧综合监测预警系统集数据采集、远程传输、音视频对讲和 GIS 地图展示于一体。这些环节对应的,大致就是前面第二步到第三步之间的工作:把现场测点数据汇总、回传,并在同一平台上呈现出来,便于管理方集中核对与比较。

音视频对讲和地图展示在实际项目中的价值,取决于路段管理单位的值守方式。若值守集中在监控中心,GIS 地图上的点位分布配合现场画面,可以减少来回确认的环节;若值守较为分散,则要确认移动端能否同步接收信息。这类取舍可以根据自身情况判断,不必照搬配置。

至于现场爆闪警示装置由谁供货、采用什么触发接口、是否与监测平台联动,需要在项目层面逐项确认。它牵涉的不只是产品参数,还包括与既有交通机电设施和路段管理流程之间的衔接。

四、实施前值得逐项核对的几个条件

设备接口的开放性。平台对外接口是否开放、采用什么协议、能否与既有系统对接,直接决定后期是形成一套平台还是多套并行。可以让候选方提供接口说明与对接范围,而不只看演示画面。

供电与续航能力。高边坡的测点和警示装置通常没有市电,需要核对供电方案在连续阴雨条件下的可用时长、电池更换周期,以及低温条件下的表现。这类数据宜由供货方给出计算依据,而不是口头承诺。

通信与断网降级。要确认信号弱、完全断网两种情况下,装置分别如何动作。断网期间数据在本地保存多久、恢复后是否自动补传,警示装置能否在没有平台指令时自行触发,都属于必须在现场验证的项目。

防雷、接地与防护等级。山区雷暴频繁、湿度较大,测点与装置长期暴露在户外。应核对防雷与接地的具体做法,以及设备外壳的防护等级和实际安装方式,避免只在样机上满足要求。

阈值设定与调整权限。初始阈值由谁提供、依据是哪份文件、运行期提出调整后由谁审批、调整记录保存在哪里,目前没有统一答案,取决于项目主体和当地管理要求,但这些内容要在合同阶段写清楚。

警示效果的可验证条件。爆闪警示装置的可见性受弯道、坡度、雨雾和光线影响,与其讨论参数高低,不如约定一个可执行的验证方式:在典型天气和夜间条件下,从车辆正常行驶的视点位置实测能否看清,并明确由谁组织、在哪个阶段做。

责任界面与备件。传感器、采集模块、供电、通信、平台和现场装置往往由不同方供货,界面不清时**容易在故障时互相推诿。合同中宜明确每一段的维护责任、故障处理方式和常用备件清单。

这套思路适用于坡体已列为重点监测对象、且下方有交通运行需求的高边坡,尤其是降雨集中、地质条件复杂、人工巡检难以覆盖的路段。如果边坡规模很小、失稳后影响范围有限,或者管理单位短期内不具备值守与响应能力,投入一套复杂联动的意义就会打折扣,此时更实际的顺序是先解决观测和数据回传,再谈现场警示。本文讨论的是监测与现场警示之间的衔接逻辑,不涉及边坡加固设计本身。

要往下推进,建议从一次现场条件核对开始:把测点位置、供电位置、通信条件、既有交通机电设施和值守方式标注在同一张图上,再让候选方针对这份现场条件给出方案与验证方法。合睿达的边坡在线监测业务覆盖滑坡、崩塌等突发性地质灾害预警,可以作为这一环节的候选之一。先核对条件、再比较方案,通常比先看产品参数更容易把这根链条真正接通。
